Астана уже готовится к отопительному сезону

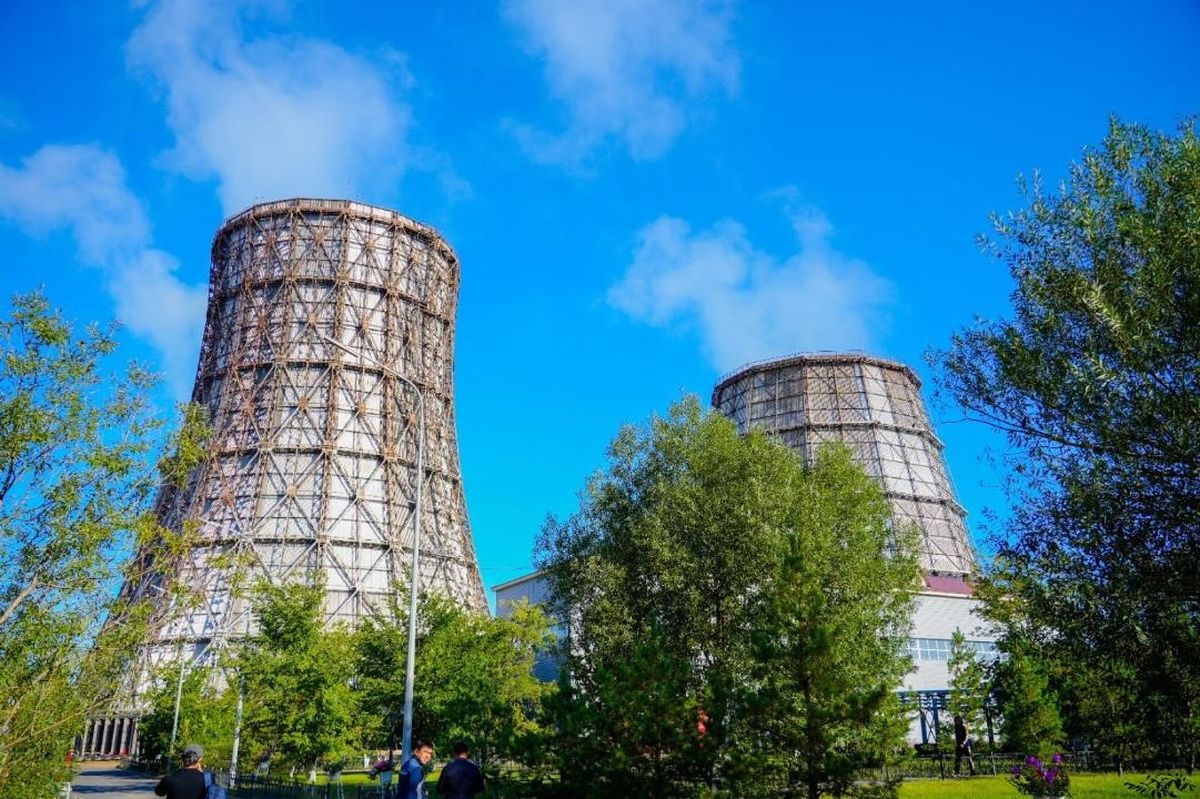

ТЭЦ, Астана
Фото акимат Астаны
В столице усилили подготовку к зиме. В городе реализуют крупные проекты в сфере теплоснабжения, чтобы увеличить мощности и модернизировать действующие объекты.

Что произошло

В Астане идет подготовка к отопительному сезону: в столице строят газовую тепловую станцию "Тельман", модернизируют ТЭЦ и ремонтируют десятки километров теплосетей, сообщает Qumash.kz.

О ходе работ рассказал в соцсетях аким города Женис Касымбек. По его словам, из-за активного роста столицы необходимо расширять систему теплоснабжения и создавать новые мощности.

"Продолжаем системную работу по развитию теплоэнергетической инфраструктуры столицы. Наращиваем тепловые мощности, модернизируем действующие объекты и создаем необходимый резерв для подключения новых объектов", - написал он.

Главный проект

Одним из ключевых объектов стала газовая тепловая станция "Тельман". Она должна обеспечить стабильное теплоснабжение новых районов столицы, увеличить пропускную способность системы и создать резерв для подключения жилых комплексов и социальных объектов.

Сейчас готовность станции составляет 76%.

Еще один важный проект - расширение и реконструкция водогрейной котельной ТЭЦ-2. Там планируют установить новые водогрейные котлы №7 и №8.

После завершения работ увеличится тепловая мощность одного из основных источников теплоснабжения города.

Что еще

В рамках подготовки к отопительному сезону энергетические предприятия проводят капитальные ремонты.

На ТЭЦ-1 и ТЭЦ-2 запланирован ремонт трех котлов, одной турбины, одного трансформатора, двух водогрейных котлов и вспомогательного оборудования.

Кроме того, в 2026 году капитальный ремонт и реконструкция пройдут на 7,5 км тепловых сетей.

Также планируется обновить 67,4 км воздушных и кабельных линий, 68 распределительных и трансформаторных пунктов и другие объекты электросетевой инфраструктуры.

А что по газу

Параллельно в столице продолжается газификация жилых массивов. Сейчас к газоснабжению подключены 14,4 тыс. абонентов. На голубое топливо перевели 16 котлов ТЭЦ-1 и ТЭЦ-2,  а также 23 социальных объекта.

В этом году планируется начать строительство газовых сетей в жилом массиве "Казгородок" и газифицировать жилой массив "Ондирис".
